柬埔寨‧金邊環網輸變電工程動工‧改善電供

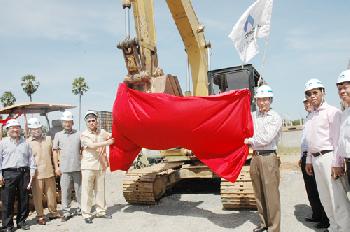

  • 陸文俊和高洛達納拉起紅布,宣布金邊環網輸變電工程正式開工。(圖:柬埔寨星洲日報)

(柬埔寨)耗資約8000萬美元的柬埔寨金邊環網輸變電工程11月3日破土動工,整個工程預計將在明年底全面竣工,比原先計劃提前將近一年半的時間。

柬國家電力公司(EDC)總經理高洛達納表示,金邊環網輸變電項目將是我國第5大變電站工程,一旦金邊環網輸變電項目竣工,將能大大提高電網供電,改善人民的生活水平。

金邊環網輸變電項目是工業、礦產與能源部和柬埔寨國家電力公司規劃國家電網建設的金邊輸變電環網工程的新建部份。

此項目是柬埔寨國家電力公司使用中國政府優惠貸款開發建設的國家重點工程項目,由中國重型機械總公司(CHMC)承包建設。95%的款項是來自中國政府優惠貸款,其餘5%是柬方自籌資金。

中國重型機械總公司總經理陸文俊表示,金邊環網輸變電項目是柬埔寨國家電力工程的重要環節,關係到國家經濟發展的重大基礎性工程建設項目,因而也得到了中國政府的大力支持,中國政府為了支持柬埔寨國家電網工程的建設,為此項目提供了優惠貸款。

金邊環網輸變電項目估計耗資8000萬美元,工程期預計3年,自2010年11月4日至2013年11月3日。惟陸文俊表示,公司將爭取在明年底之前全面竣工,比原計劃提前將近一年半的時間。

“‘金邊環網輸變電項目’SWS變電站和配套的115KV輸電線路將於明年7月底完工,整個工程將在明年底之前全面完工。”

他說,在項目建成後將進一步改善金邊地區的電力供應狀況,提高電網供電能力,改善居民用電水平,起到巨大的推動作用。

農村電網工程將啟動

另外,中國重型機械總公司電力工程事業部項目經理趙傑透露,公司計劃在明年初進行第二項工程,即柬埔寨國家農村電網擴建一期工程,預計耗資5000多萬美元。

電力工程事業部副總經理也稱,在進行第二項目——柬埔寨國家農村電網擴建一期工程後,二期及三期工程將繼而進行。

項目分兩個部份

金邊環網輸變電項目包括兩個部份。

變電站部份:包括新建金邊南(SPP)230KV和SWS115KV兩個變電站,擴建金邊西(WPP)230KV、GS1115KV兩個變電站。

線路部份,主要包括新建三段線路,總計約80公里,全部線路共計229基塔,包括金邊西(WPP)變電站——金邊南(SPP)變電站230KV同塔雙回輸電線路,約26公里;金邊北(NPP)變電站——SWS變電站的115KV同塔雙回輸電線路,29公里;金邊南(SPP)變電站——GS2變電站的115KV同塔雙回輸電線路,17公里。另有新建3.8公里的115KV的SWS-WPP的線路連接線,拆除老線路。(柬埔寨星洲日報)
